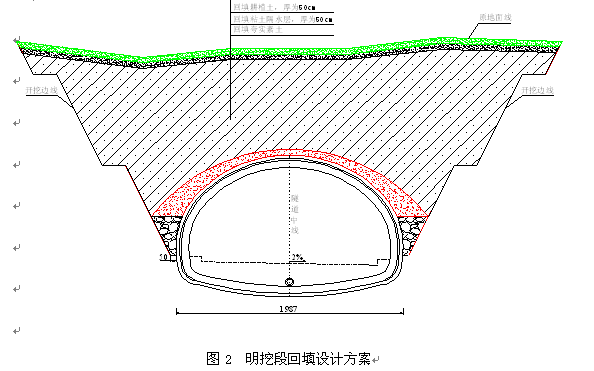

(2)边坡开挖坡率为1:0.5,每8米高度设2米宽平台一处。拱脚每处外侧加宽0.5米。边坡开挖到位后,及时清理边仰坡面松土,为了确保边坡的稳定,对边坡进行锚喷防护。采用φ8mm(间距20cm×20cm)钢筋网,C25喷射混凝土厚度为10cm;并采用φ25早强砂浆锚杆对坡面进行加固防护,长度为3.5m,端头与坡面钢筋网焊接在一起。 (3)架立钢拱架。采用I22a工字钢,拱架间距50cm,拱脚全部采用I22a工字钢焊接成纵向底梁;钢架之间采用直径25mm螺纹钢纵向连接,环向间距1m。 (4)浇筑仰拱及二衬。主筋φ28螺纹钢(双层),纵向间距20cm,φ16架立筋,环向间距20cm,C30防水混凝土厚70cm,二衬采用全自动液压台车(6m)进行浇筑。仰拱填充采用C15片石混凝土回填。 (5)明挖回填(图2)。隧道二次衬砌施工后应及时进行明挖部分的回填工作,高边坡不宜长时间外露,以确保边坡的安全和稳定性。明挖回填在二次衬砌混凝土强度达到设计强度后进行,墙背拱脚处采用浆砌片石回填;然后以浆砌片石为基础,施作钢筋混凝土护拱,待护拱强度达到设计要求后进行上部回填施工。上层回填部分采用夯实土分层压实回填,侧墙回填应两侧对称进行,避免产生偏压现象;拱部回填应两侧对称分层夯实,每层厚度不大于0.3m,两侧回填土面的高差不大于0.5m。回填至与拱顶齐平后,再分层满铺填筑至设计高度。表层回填土采用50cm粘土层和50cm种植土回填。拱背回填粘土隔水层时,隔水层应与地表搭接良好,封闭紧密,防止地表水下渗影响回填土体的稳定。
(6)回填后地表排水处理。在回填地表砌筑纵横截排水沟,将地表水引至原始排水沟渠。 6、结语 阳曲1号隧道1#紧急停车带采用明挖施法工,已顺利通过浅埋段落,目前该段结构稳定,无质量病害问题。事实证明,在大跨度浅埋湿陷性黄土隧道地段施工,采用明挖法对缩短工期、保证安全、控制质量等方面都有积极的作用。同时,该方法的成功应用,为以后类似工程提供了参考实例。 参考文献 【1】JTGF60-2009,公路隧道施工技术规范. 【2】山西交科公路勘察设计院,北京至昆明高速公路山西省界平定至阳曲段两阶段施工设计图,2010.05. 【3】陈继华.大跨度浅埋湿陷性黄土隧道施工安全技术措施研究.河北企业,2008(1)62-63. 【4】徐兵.隧道浅埋段盖挖法的应用与施工技术.交通科技,2009.11 【5】周恒,李浩,周坤等."盖挖法"在近接既有建筑物的大跨隧道施工中的应用.现代隧道技术.2009.08.
|
核心期刊网(www.hexinqk.com)秉承“诚以为基,信以为本”的宗旨,为广大学者老师提供投稿辅导、写作指导、核心期刊推荐等服务。 核心期刊网专业期刊发表机构,为学术研究工作者解决北大核心、CSSCI核心、统计源核心、EI核心等投稿辅导咨询与写作指导的问题。 投稿辅导咨询电话:18915033935 投稿辅导客服QQ: 投稿辅导投稿邮箱:1003158336@qq.com |
