3.2难点分析 根据隧址埋深与地质条件可知,该处新增一个斜井施工必然大大增加了施工难度,存在很多潜在的安全风险。斜井暗做在挑正洞施工过程中,由于开挖跨度较大,必然会使地表产生位移或变形,从而改变土体结构的受力状态,将对其产生种种不利影响。为降低施工风险,加快施工进度,需采用设计以外的施工工艺,使该段落施工能够安全、快速通过。 4施工方案比选 双侧壁导坑法和明挖法2种施工方案在大跨度浅埋隧道施工中各有优势,为了选取最佳方案,从防排水、工程安全、结构物使用寿命等方面综合分析比较两方案的优越性。 4.1双侧壁导坑法施工方案的不利因素 (1)双侧壁导坑法施工进度缓慢,月进尺在35m左右,无法满足工期要求; (2)双侧壁导坑法施工工艺繁琐,后续工序施工干扰较大,拆除临时支护对既有结构物产生二次扰动,拱顶沉降及周边收敛较大,安全风险高; (3)斜井挑正洞安全风险大,在挑顶施工过程中,由于隧址埋深浅,土体含水量高,开挖跨度大,开挖后引起土体应力重分布,土体很难形成自成体系,容易造成塌方事故。 4.2明挖法施工方案的优势 (1)明挖法只需20天即可将1#紧急停车带施工完毕,施工周期短,操作容易; (2)明挖法有效规避了施工中潜在的安全风险,大大的提高了结构及施工安全性,同时保证了工程质量。 (3)明挖法很好的解决了斜井挑正洞难题,将斜井暗做改为拉槽路基形式,既保证了施工安全,同时也节约了施工成本。 5"明挖法"施工工艺

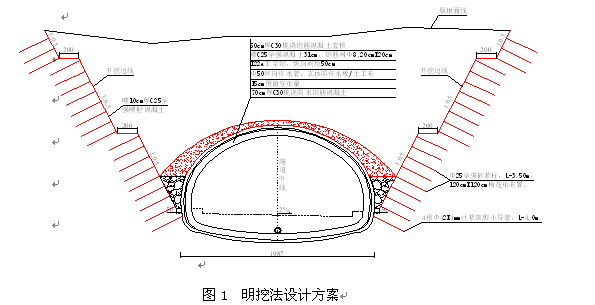

从安全、质量方面考虑,1#紧急停车带采用"明挖法"施工(图1),具体支护参数及施工方案如下:
(1)增设临时排水设施。在开挖范围外原始地面上砌筑150cm×150cm梯形排水沟,并采用M7.5号砂浆抹面,将原自然水系通过临时水沟改移保持顺接,保证正常排水。 |
