2.3钻进成孔 长螺旋钻机就位,一定要保持底座平整、稳固,在钻杆上设置好标尺,以便控制和记录钻孔深度。钻头对准桩位点,调整钻杆垂直度,启动钻机开始钻孔,根据钻杆上所作标记控制钻进深度,达到设计深度后,空转清土,灌注混凝土之前不得提钻。钻杆孔位偏差通过四周设置好的护桩来控制,钻进过程中,多次通过测量护桩到钻杆外沿的距离来判断孔位是否正确,如发现孔位有偏差,及时作出调整,保证成孔位置在允许偏差范围内。同时,要对钻杆垂直度进行校正,否则,随着钻进深度的增加,偏差会越来越大,容易侵入净空,增加日后基面处理的工作量。 2.4灌注混凝土 混凝土泵车根据传输距离和高度进行合理选择,商品混凝土到场后,应进行坍落度检测,合格后才能进行浇筑。灌注混凝土之前,钻杆预提200mm左右,然后启动高压泵车灌注混凝土,边灌注,边提钻杆,钻杆提升速度要与泵送混凝土速度相适应,灌注时根据泵送量及时调整提速,确保灌注连续,才能保证成桩质量良好,单桩承载力高。若中途等待混凝土搅拌输送车时间过长,可先钻进500mm,再开始灌注,并相应提钻。商品砼一定要灌注直至地面,桩头以后再凿除。灌注完成,及时清理孔口,封护桩顶,防止过车和行走。 2.5吊装钢筋笼

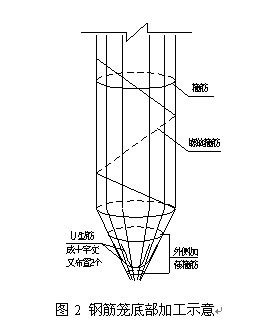

钢筋笼底部加工成锥形,内侧加焊两个"U"型筋,成十字交叉布置,外侧用两个圆形箍筋套牢,焊接一定要牢固,单面搭接焊要保证10d(d为钢筋直径),若使用其它焊接时要符合相应焊接规范,保证振动锤在工作中能将作用力成功传递到钢筋笼上,使之顺利下沉到设计深度。钢筋笼加工特点见图2。

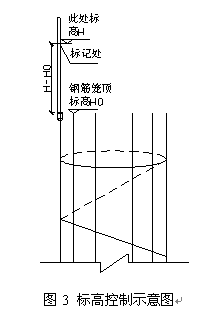

钢筋笼采用25T吊车吊装,振动锤放入钢筋笼,吊车主吊钩钩住钢筋笼,副吊钩钩振动锤,吊起对准孔位,启动振动锤,开始沉放钢筋笼,在振动锤的作用下,钢筋笼慢慢插入混凝土中。同时调整好水准仪,后视基准点,算出视线高H,与设计钢筋笼顶面标高对照,算出高差H-H0,然后从直钢筋(下部焊上套筒,可套在钢筋笼主钢筋上面)底部上返H-H0,并做好标记。当钢筋笼顶快入地面时,将准备好的标有记号的直钢筋套在钢筋笼顶部钢筋上,用水准仪观察直钢筋的下降,当标记出现在水准仪视线范围内时,应减缓振动锤下沉钢筋笼的速度,视线高H与标记重合时停止振动,钢筋笼顶标高即为设计标高H0。
在沉放钢筋笼的过程中,振动锤还起到了振捣混凝土的作用,钢筋笼沉放达到设计标高后,清理孔口,即可移动钻机进行下一根桩的施工了。 |
核心期刊网(www.hexinqk.com)秉承“诚以为基,信以为本”的宗旨,为广大学者老师提供投稿辅导、写作指导、核心期刊推荐等服务。 核心期刊网专业期刊发表机构,为学术研究工作者解决北大核心、CSSCI核心、统计源核心、EI核心等投稿辅导咨询与写作指导的问题。 投稿辅导咨询电话:18915033935 投稿辅导客服QQ: 投稿辅导投稿邮箱:1003158336@qq.com |
